부대토목공사는 한 가지 공종이 끝나야 다음 공종을 시작할 수 있는 경우가 많습니다. 범위와 비용을 먼저 정리한 뒤 대지를 조성하고, 옹벽과 포장, 급배수 순으로 이어지는 흐름을 알아두면 전체 일정을 가늠하기 쉽습니다. 아래는 그 대략적인 흐름을 정리한 것입니다.
가장 먼저 확인할 것은 계약과 범위입니다. 건축공사와 부대토목의 경계, 예상 비용 구간을 정리한 뒤에야 현장 유형(공장·창고·전원주택)에 맞는 세부 계획을 세울 수 있습니다. 이 단계를 건너뛰면 이후 견적 비교나 일정 조율에서 혼선이 생기기 쉽습니다.
그 다음은 지반을 다루는 단계입니다. 터파기와 성토·절토로 높낮이를 맞추고, 필요하면 옹벽이나 석축으로 경계면을 지지한 뒤 대지조성으로 마무리합니다. 이 단계는 이후 포장·설비 공정의 기준이 되므로 계획고를 명확히 정하는 것이 중요합니다.

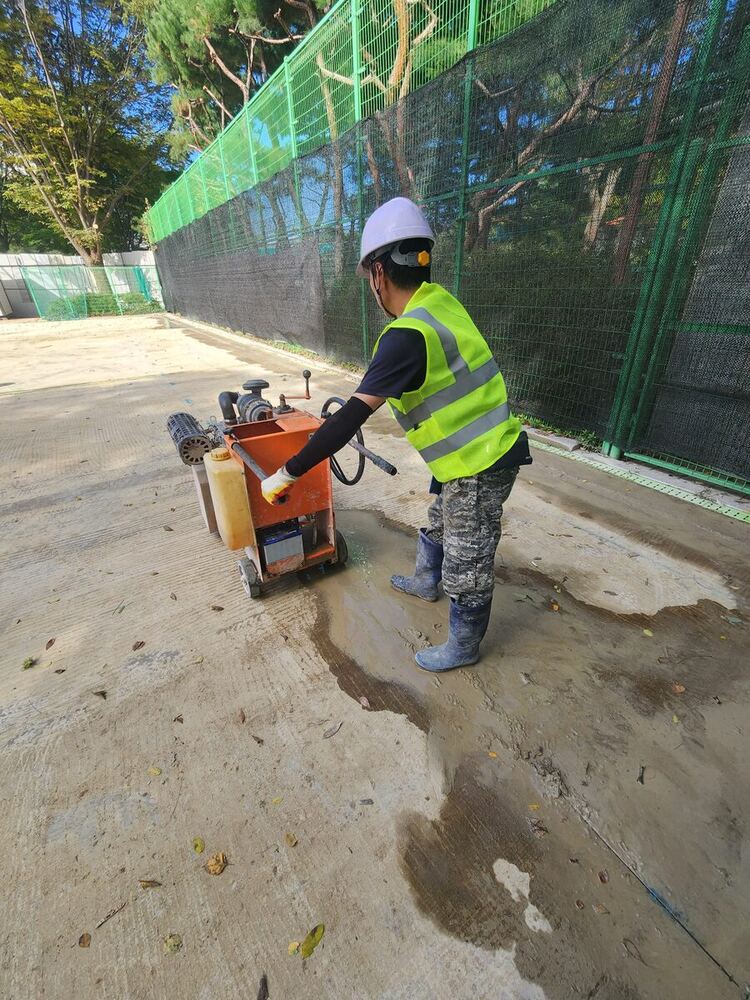

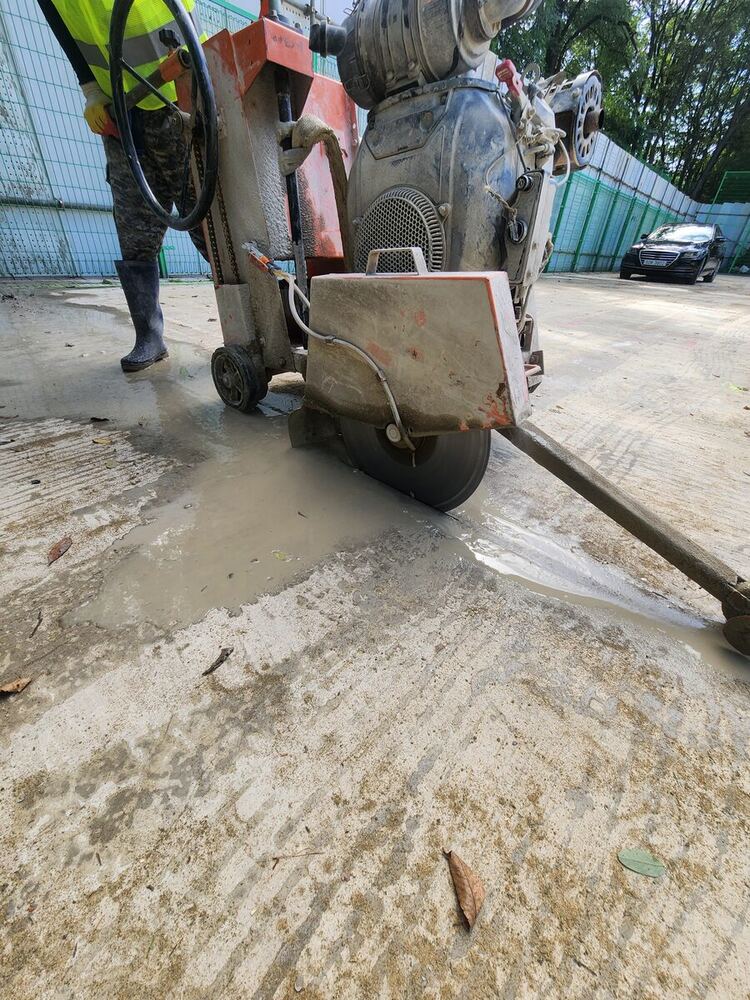

마지막은 표면과 설비입니다. 진입로와 주차장을 포장하고, 상수도·오수관 등 지하 배관을 연결하면 부대토목공사의 한 사이클이 끝납니다. 배관은 포장보다 먼저 매설되어야 하므로 순서를 다시 확인하는 것이 좋습니다.
| 단계 | 해당 공종 | 먼저 확인할 것 |
|---|---|---|
| 범위·비용 | 부대토목 범위, 비용 구간 | 건축공사와의 경계, 견적 항목 구분 |
| 현장 유형 | 공장·창고·전원주택 | 유형별로 우선 검토되는 공종 |
| 지반 정리 | 터파기, 성토·절토, 옹벽·석축, 대지조성 | 계획고와 경계면 높이 차이 |
| 표면·설비 | 진입로·포장, 상수도·오수관 | 배관이 포장보다 먼저 매설되는지 |
17개 공종을 하나씩 살펴보기 전에, 아래 항목을 먼저 짚어두면 어떤 공종부터 검토해야 할지 판단하기 쉬워집니다. 현장마다 조건이 달라 순서가 바뀔 수 있으므로 참고용 흐름으로 활용하시기 바라며, 세부 사항은 각 공종 페이지에서 다시 확인하는 것이 좋습니다.
A. 부대토목공사는 건축물 본체 바깥에서 이루어지는 토목 작업을 말한다. 터파기·성토절토·옹벽·포장·급배수 연결처럼 건물을 지탱하고 드나들게 하는 기반 공종이 해당하며, 계약 단계에서 건축공사와의 경계를 먼저 정해두는 것이 좋다.
A. 범위·비용 확정, 현장 유형 파악, 지반 정리, 표면·설비 순으로 진행되는 경우가 많다. 터파기와 성토절토로 높낮이를 맞추고 옹벽·대지조성을 마친 뒤 포장과 급배수 연결로 이어지며, 현장 조건에 따라 순서는 달라질 수 있다.
A. 포장을 한 뒤 배관을 묻으려면 포장을 다시 깨야 하기 때문이다. 상수도·오수관 같은 지하 매설 공종은 포장 이전에 끝내도록 일정표에서 순서를 확인하는 것이 일반적이다.
A. 계약 범위와 비용 구간 확인이 가장 먼저다. 그다음 공장·창고·전원주택 등 현장 유형에 맞춰 터파기, 성토절토, 옹벽처럼 지반을 다루는 공종을 검토하고 마지막에 포장과 급배수를 확인한다.
